В связи с модернизацией тепловой сети 20 июня ограничат движение транспорта по чётной стороне пр-кта Ленина
В выездном совещании приняли участие заместитель главы администрации города по городскому хозяйству Сергей Татьянин, директор филиала «Барнаульская теплосетевая компания» АО «СГК-Алтай» Александр Гросс, глава администрации Октябрьского района Юрий Асеев, первый заместитель главы администрации Железнодорожного района Виктор Долинин.
Напомним, в целях обеспечения безаварийной работы систем жизнеобеспечения города в отопительном периоде 2025/2026 годов на территории города Барнаула за строительный сезон планируется отремонтировать 47 км тепловых сетей, 12,6 км сетей водоснабжения и водоотведения, а также 100 км сетей электроснабжения. Общая сумма, которую ресурсоснабжающие организации запланировали на ремонт, реконструкцию и строительство инженерных сетей составляет более 3,9 млрд руб. Кроме того, из бюджета города выделено 138 млн руб. на капитальный ремонт муниципальных и бесхозяйных инженерных сетей.
Филиалом «Барнаульская теплосетевая компания» в рамках подготовки к отопительному периоду запланированы работы на 20 участках тепловых сетей, в настоящее время работы ведутся на 6 участках.
На одном из наиболее сложных участков ведутся работы по техническому перевооружению тепловой сети: ул.Молодежная/пр-кт Ленина. По данной магистрали тепло получают 63 жилых здания, 36 частных жилых домов, 33 административных здания, 4 школы, 1 детский сад и 2 медицинских учреждения.

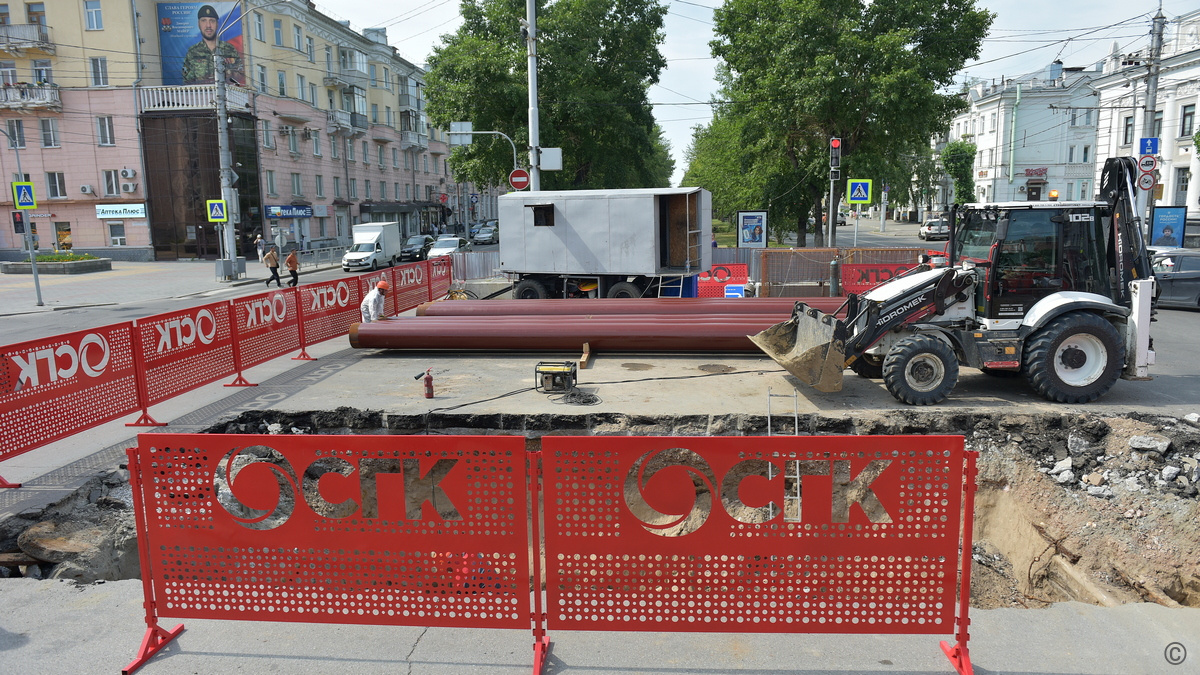

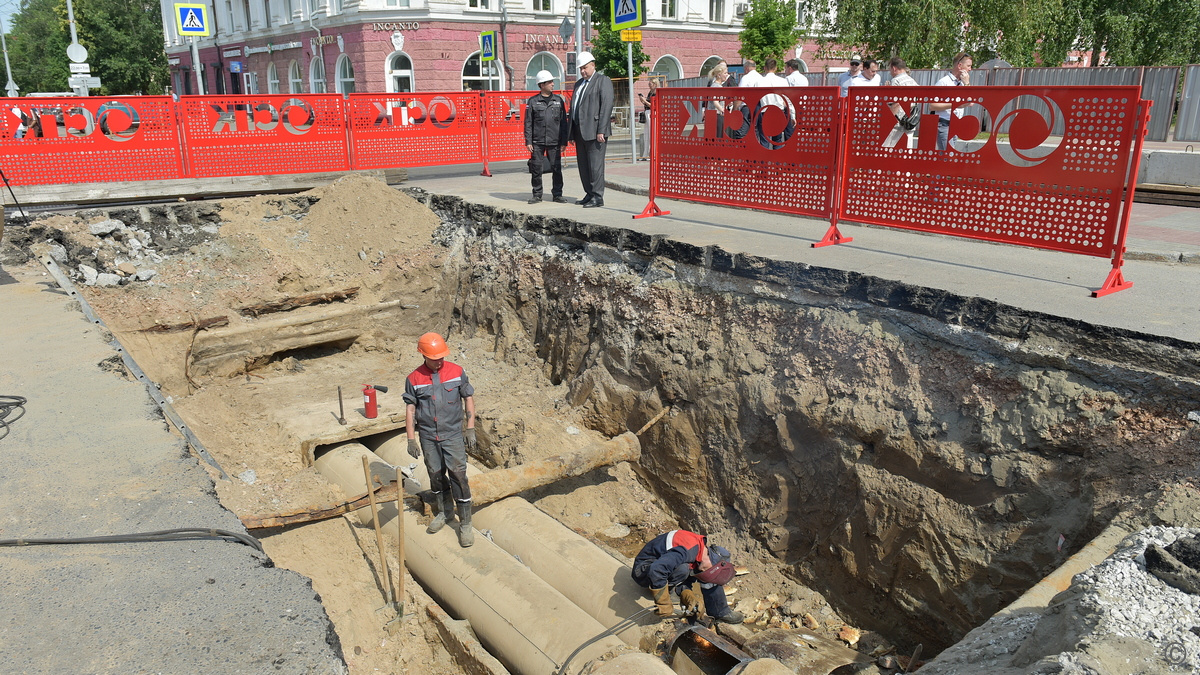

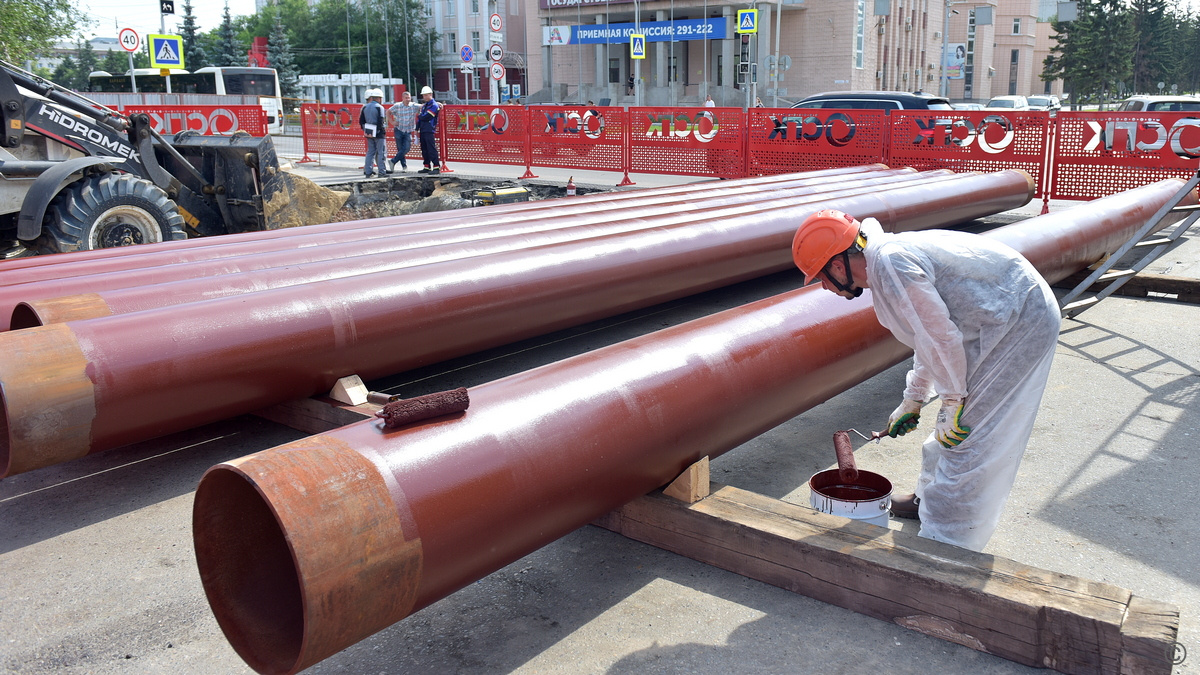

По словам Александра Гросса, масштабные работы по замене трубопроводов на этой магистрали энергетики ведут с 2022 года и завершают в текущем году на наиболее изношенном участке – под проезжей частью проспекта Ленина, вдоль улицы Молодёжной. Здесь запланирована замена 130 метров трубопровода с полной заменой железобетонных конструкций непроходного канала. Весь объём работ требует временного перекрытия дорог и разделён на три этапа. К первому этапу приступили 16 июня. Подрядная организация ООО «СТЭК» выполняет работы с вскрытием полотна, для того чтобы заменить весь железобетон, так как он в изношенном состоянии.
Завтра компания приступит к работам на чётной стороне проспекта Ленина до ул. Молодёжная, 9 в 22.00. Работы продляться до 23 июня. В связи с этим будут изменены схемы движения общественного транспорта.
Александр Гросс:«В ближайшие три дня, мы ведем работы на четной стороне проспекта Ленина. Заключительный этап, с 27 по 29 июня мы пройдем нечетную сторону. Полностью завершить работы с восстановлением благоустройства планируем 30 июня».
Сергей Татьянин:
«В настоящее время в городе активно готовятся к предстоящему отопительному сезону. Все работы выполняются в соответствии с утверждёнными графиками. Масштабные работы требуют перекрытия некоторых дорог. Это необходимо для обеспечения безопасности и эффективности процесса. Наша цель — подготовить город к зиме и, как и в прошлые годы, получить паспорт готовности краевой столицы к новому отопительному сезону».
